도시정비법에 따른 사업시행계획인가, 최소 1~2년 걸리는 이유

박주훈소장 2025. 9. 29. 23:15
728x90

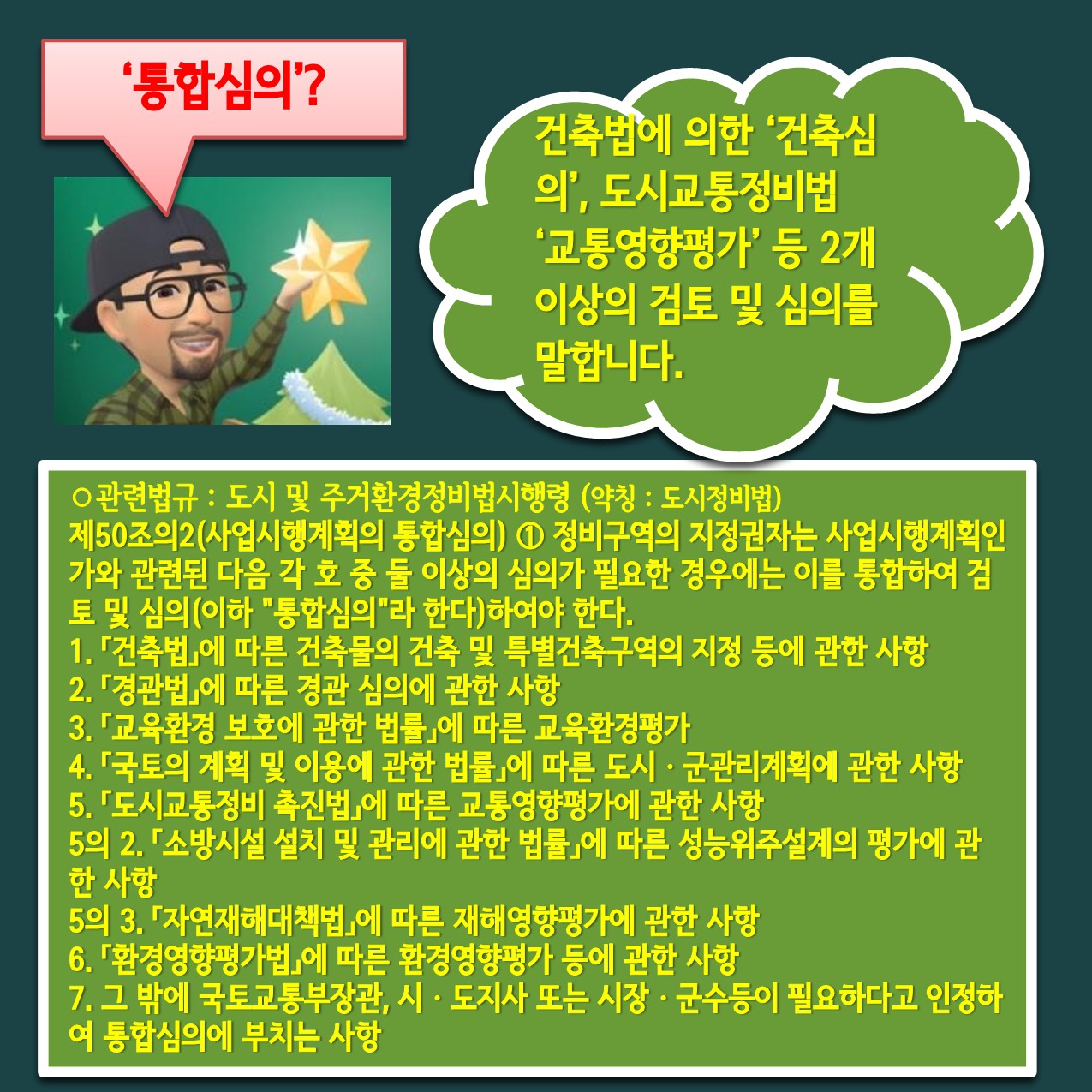

사업시행계획인가는 최소 1년~2년이상 ☞ 건축심의도서작성(2개월) → 건축ㆍ교통등 통합심의(2개월) → 사업시행계획인가신청 도서작성(2개월) → 사업시행계획인가총회(1개월) → 사업시행계획인가(5개월)
※정비계획변경이 수반되는 경우에는 최소 1년이상 추가소요. 알기 쉬운 정비사업배움
